福井で家を建てるタイミングは?逆算で考える後悔しない始めどき

福井で家を建てるタイミングは?逆算で考える後悔しない始めどき

福井で家を建てるタイミングを知って、後悔しない家づくりを始めませんか?大きな買い物だからこそ、始める時期も納得して決めたいものですよね。

スタートが数か月ずれるだけで、受け取れる補助金も工事の季節も変わります。福井市の年間の降雪量は平年で186cm、1月の平均気温は3.2℃(気象庁・福井の平年値)。雪が多い地域では、基礎を打つ月まで計画に関わってきます。

そこで、

「今すぐ動くべき?もう少し待つべき?」
「福井ではいつ動き出せばいい?」

と気になるあなたへ、福井で家を建てる時期の決め方を、気象庁や国土交通省のデータでわかりやすくご紹介。入居したい日から逆算すれば、会社探しを始める月まで具体的に決まります。

今から始めるか、もう少し先にするか。迷ったときの4つのチェックリストも見ながら、あなたに合った始めどきを決めていきましょう!

家を建てるタイミングは逆算で決めていこう!

The Best Time

ベストなタイミングは入居日で決まる

家を建てるベストなタイミングとは、住みたい日に間に合うよう準備を始められる月のこと。春がいい、秋がいいなど、全員に共通する正解はありません。

例えば、子どもの小学校入学までに学区を決めておきたい家庭。引っ越しと入学が重なると慌ただしいので、前の年の夏から秋に入居する形なら学校が始まる前に暮らしが落ち着きます。注文住宅で考えるなら、その1年前には会社探しをスタートする計算です。

一方、家賃の負担を軽くしたい人なら、早く決めるほど支払いも早く変わります。完成済みの建売なら、探し始めてから2か月ほどで新しい暮らしが始まります。

同じ「そろそろ家を建てたい」でも、家を建てるタイミングは人によってこれだけ変わります。世間で言われる季節ではなく、あなたの入居日から考えていくと迷いません。

進め方は大きく分けて2タイプ

家づくりの進め方は、大きく2タイプ。1から設計するか、完成した家を選ぶかで分かれます。

  • 注文住宅:土地を用意して、間取りや設備を1つずつ決めて建てる家
  • 建売・分譲:土地と完成した建物をセットで買う家(まとめて開発された区画に建つタイプも含む)

注文住宅は打ち合わせを重ねるので、決めてから住むまでに1年前後。建売・分譲は気に入った物件と出会えたら、そこから数か月で入居できます。

まずは自分がどちらに近いかを決めるところから。迷うときは、両方をあつかう会社に2つ並べて相談してみてくださいね。

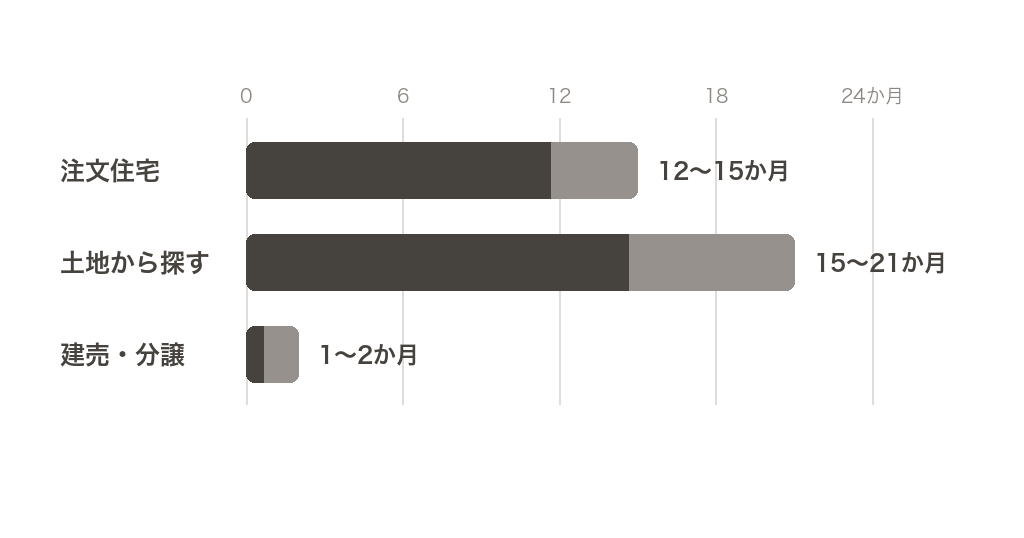

【表で見る】スタートから入居までの期間

During that time

家づくりを始めてから入居まで、どれくらいかかるのか。選ぶ種類で大きく変わるので、まずは全体像を一覧でつかんでみてください。

種類スタート〜入居の目安向いている人
注文住宅約12〜15か月間取りや素材にこだわりたい
建売・分譲契約後1〜2か月入居を急ぎたい・実物を見て決めたい
土地から探す場合上の期間に数か月を上乗せエリアの希望が固まっている

注文住宅

注文住宅は、会社探しから入居まで約12〜15か月が目安です。

内訳は、情報収集と会社選びに2〜3か月、間取りの打ち合わせと契約に3〜4か月、着工(工事のスタート)から完成まで半年前後。キッチン・床の色・収納の位置。決めることが多いほど打ち合わせも増えるので、現場が動く期間より相談の時間が長くかかります。

土地から探すなら、ここにさらに数か月。全体で1年半ほど見ておくと、1つずつ納得しながら選べます。

建売・分譲

建売・分譲は、契約から1〜2か月で入居できるケースもあります。

完成した家を見て決めるので、間取りの打ち合わせがありません。判断するのは「この物件を買うかどうか」だけ。準備にかかる期間も短くすみます。

ただし、条件の良い物件ほど早く売れていきます。住みたいエリアの情報は、探し始める前から見ておきたいところ。注文住宅と建売の中身の違いは、注文住宅と建売どっちがいい?であわせてご覧ください。

福井の家づくりでタイミングを左右する4つのこと

Fukui

家を建てるタイミングは、人によって数か月から1年も変わります。何がその差を生むのか、福井ならではの事情も入れて4つ見ていきましょう。

土地の有無

土地を持っているかどうかで、スタートの月が数か月から1年ずれます。

すでにある人は、会社選びと間取りの打ち合わせからスタート。これから探す人は、物件を見て回る時間にプラスして、次の手順が続きます。

  • 契約
  • 地盤の調査
  • 造成(土地を平らに整える工事)

買うと決めてからもここで数か月。福井は市街地と郊外で出物も値段も変わります。希望のエリアが絞れていないと、条件に合う場所に出会うまで1年近くかかることも。探すところから始めるなら、スケジュールの先頭にその期間を置いておくと安心です。

進め方は土地の探し方にまとめたので、あわせてご覧ください。

補助金の締切

補助金を受け取りたいなら、申請の締切がスタートの月を決めます。

省エネ性能の高い家を建てると、国からお金が受け取れる制度があります。返さなくていいお金で、条件に当てはまれば数十万円。断熱を高めた分の費用を、そのまま取り戻せる金額です。

ただし年度ごとに申請の期間と予算が決められていて、上限に達した時点で受付は終了。日付が来る前に閉まるケースもあり、同じ性能の家でも数か月遅れただけで受け取れなくなります。だからこそ、締切から逆算した計画が必要です。

雪と着工の季節

冬に着工(工事のスタート)すると、工期が延びて費用も増えます。雪と寒さを避けて春に基礎を打つ形から逆算すれば、福井では無理がありません。

家づくりの最初の工程は、基礎工事。コンクリートを流して固めますが、気温が低いと固まるまでに時間がかかるので、必要な強度が出るまで工事を待つことになります。凍結を防ぐためにシートで覆って温度を保つ手間も加わり、雪が積もれば現場そのものが止まります。

福井市の年間の降雪量は平年で186cm、1月の平均気温は3.2℃と、豪雪地帯にも指定されている地域。着工を春(3〜4月)に合わせるなら、その半年ほど前から打ち合わせが始まります。福井で秋から準備する人が多いのは、縁起ではなく雪と寒さを避けた結果です。

※参照元:過去の気象データ検索|気象庁(福井・平年値1991〜2020年)
/豪雪地帯対策|国土交通省(2026年7月時点)

暮らしとお金の節目

入学や転勤など日付を動かせない予定がある人は、その日がゴールになってスタートが決まります。

きっかけとして多いのが、次の3つです。

  • 家賃とローンの負担が変わらないと気づいた
  • 家族が増えて部屋が足りなくなった
  • 子どもの入学や進学が近づいた

家賃が月8万円なら、1年で96万円。手元には何も残りません。同じ金額をローンに回せば、払い終えたあとに家が残ります。

入学のように日付が決まっている予定なら、そこから逆算するだけでOK。工事は天候や打ち合わせの進み具合で前後するので、早めに始めておくと余裕が生まれます。

入居からの逆算スケジュール

Backward Schedule

入居したい日が決まったら、あとは月ごとにやることを割り付けるだけ。注文住宅を例に、1年前から引き渡しまでの流れを見ていきましょう。

時期やること
1年前会社選び・情報収集・資金計画
半年前土地の決定・間取りプラン・見積り・契約
3か月前詳細の打ち合わせ・建築確認・着工
引き渡し前上棟・内装工事・完成検査

1年前

最初の数か月ですることは、会社選びと資金計画です。

1人で情報を集め続けるより、早めに住宅会社へ相談したほうが話は進みます。総額でいくらまでなら無理なく返せるか、その金額を一緒に出せるからです。土地の相場も補助金の条件も、まとめて聞けます。

予算の上限が決まっていないと、提案されるまま金額がふくらみがち。見積りをもらっても、比べる基準がないので判断できません。先に決めておけば、その中で何ができるかという前向きな相談に変わります。

半年前

半年前は、土地の決定と間取りプラン、そして契約です。

部屋数・収納・水まわりの位置。決めるほど金額が増えるので、最初に出した予算を手元に置いて進めます。

土地から探す人は、この時期に決まっている状態が理想。まだ決まっていないなら土地探しの3〜6か月を足して、入居は1年後ではなく1年半後と考えます。

3か月前

3か月前には、詳細の打ち合わせと建築確認を終えて着工します。

起点はあくまで入居したい日。ただ、福井の場合は工事が春(3〜4月)に始まる形だと、冬の寒さと積雪が避けられます。どちらを優先するかで、スケジュールはこう変わります。

優先すること着工入居
4月に入居したい前年の秋から冬4月
春の着工に寄せたい3〜4月夏から秋

真冬に工事が始まりそうなときは、工期が延びる前提でスケジュールを組んでおくと安心です。

引き渡し前

引き渡しまでの数か月は、上棟(柱や梁を組んで家の形ができる日)・内装工事・完成検査へと進みます。

気にしておきたいのが、完成が年内になるか年明けになるかという点。家を持つと毎年かかる固定資産税は、1月1日に建物があるかどうかで初年度が決まります。12月に完成すれば翌年から、年明けの完成なら翌々年から。数週間の差で、支払いの始まりが1年変わります。カーテンや家具、引っ越しの手配も、この時期から始まります。

建売・分譲は2か月前から

建売・分譲なら、長い準備は要りません。気に入った物件が出てから契約、引き渡しまで1〜2か月。入居したい日の2か月ほど前から探し始めれば間に合う計算です。

ただし、出会いの時期は選べません。良い物件が来週出るのか3か月先なのかは、誰にもわかりません。住みたいエリアの情報だけは、早めに見ておくと選択肢が広がります。

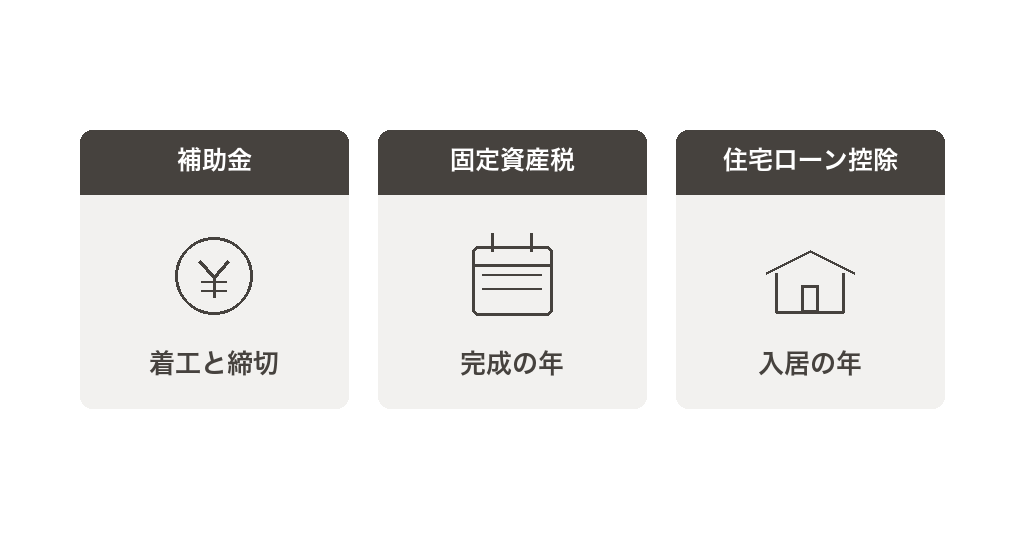

【タイミング命】家をお得に建てる主な3つの方法

Build a House on a Budget

家づくりの負担が変わるのは、値引きの交渉だけではありません。始める時期次第で金額が変わるお金が3つ。合わせると数百万円動くこともあるので、順に見ていきましょう。

新築でもらえる補助金

補助金は、省エネ性能の高い新築を建てると国から受け取れる、返さなくていいお金です。2026年に使えるのが、みらいエコ住宅2026事業。子育て世帯と若者夫婦世帯が対象で、注文住宅も建売も同額です。

受け取れるかどうかを決めるのが、着工の日と申請の締切。

性能区分補助額
長期優良最大75万円
ZEH水準最大35万円

ただし、補助額が大きいほうが得とは限りません。長期優良に合わせて仕様を上げると、その費用が補助金を上回ることがあるからです。標準でZEH水準の会社なら、35万円のほうが手元に残ることも。見積りと補助額を並べて確かめてください。

時期の条件は3つ。

  • 申請の締切:2026年12月31日(ZEH水準は9月30日)
  • 基礎工事のスタート:2025年11月28日以降
  • 上限に達すると先着で締め切り

申請するのは登録された住宅会社なので、依頼先が登録事業者かどうかも確かめておきましょう。

2027年に建てるなら、その年に何が使えるかを住宅会社と確認しながら進めてください。制度は毎年組み直されますが、近年はどれも省エネ性能が前提。断熱を高めておく判断は無駄になりません。国と福井県・市の支援を合わせた全体像は、福井の新築補助金であわせてご覧ください。

※参照元:みらいエコ住宅2026事業|国土交通省(2026年7月時点)

年をまたぐと変わる固定資産税

固定資産税は、家や土地を持っている人が毎年納めるもの。1月1日に建物があるかどうかで決まります。

つまり、完成が年末か年明けかで最初の支払いが1年ずれます。12月に完成すれば翌年から、年明けなら翌々年から。国土交通省の試算では2,500万円の住宅で年約9万円です。

新築なら3年間、税額が半分になる制度もあります。2,500万円の住宅で約27万円の軽減(国土交通省の推計)。対象は令和13年3月31日までに建てた家で、その先は決まっていません。

※参照元:固定資産税|福井市
/令和8年度税制改正概要|国土交通省(2026年7月時点)

入居した年で決まる住宅ローン控除

住宅ローン控除は、ローンを組むと毎年の所得税などが13年間戻ってくる制度です。

戻ってくる金額を決めるのが、住み始めた年の制度。年をまたぐと条件が変わるケースもあり、2024年の入居分からは省エネ基準を満たさない新築が対象から外れました。

省エネ性能が高いほど、対象になる借入額の上限も大きくなります。

住宅の性能借入額の上限子育て・若者夫婦
長期優良・低炭素4,500万円5,000万円
ZEH水準の省エネ3,500万円4,500万円

どの区分を狙えるかで戻る金額が変わるので、会社選びの段階で聞いてみてください。適用は令和12年12月31日までの入居。年を先に決めておくと確実です。

※参照元:No.1211-1 住宅の新築等をし、令和4年以降に居住の用に供した場合|国税庁
/住宅ローン減税|国土交通省(2026年7月時点)

「もう少し待とう」は得になる?

Whether it's worth it

家づくりで多い迷いが「今始めるか」「もう少し先にするか」です。先延ばしにする間に何が変わるのか、急がないほうがいい場面はどんなときか。両方を並べて見ていきましょう。

待つ間に変わるもの

先延ばしにしている間も、家づくりに必要な総額は上下し続けます。

変わるもの待つと何が起きるか
地価人気のエリアは値上がりする
金利0.1%上がると、総返済額が数十万円増える
補助金予算が尽きて締め切られる
家賃待った月数だけ、そのまま出ていく

※金利は3,000万円を35年で借りた場合の概算

福井ならではの事情もあります。判断が数か月遅れて着工が冬にかかると、春を待つ選択になり、入居がまるまる1年ずれることも。先延ばしの代金は、思っているより大きくなります。

待つ価値があるとき

一方で、急がないほうが良い結果になる場面もあります。

当てはまる状況待つと手に入るもの
頭金を貯めている途中借りる額が減り、返済が軽くなる
転勤や家族構成が決まっていない住まない家のローンを避けられる
住みたいエリアが絞れていない妥協した土地を買わずにすむ

急がないと決めても、その期間を空けておく必要はありません。資金計画を立てる、完成見学会に行く、相場を調べる。準備を進めておけば、いざ始めるときの判断が速くなります。

答えは総額で見えてくる

今か先かは、総額で比べると答えが出ます。ZEH水準の家を建てる家庭で、2つだけ並べてみます。

項目今建てる1年先にする
2026年の補助金35万円を受け取れる受け取れない
家賃(月8万円)追加の支払いなし96万円

合わせて約131万円。ここに土地や外構、諸費用を足したものが総額です。

月々の支払いだけを見ていると、131万円の開きは表に出てきません。返済期間を35年から40年に延ばせば月々は下がりますが、利息は増えます。補助金や税の優遇も、月々の数字には表れないからです。

金額がそろったら、暮らしの予定と重ねてください。入学や転勤など動かせない日付があるなら、金額の差より優先することもあります。総額の目安は、福井の注文住宅の相場を参考にしてください。

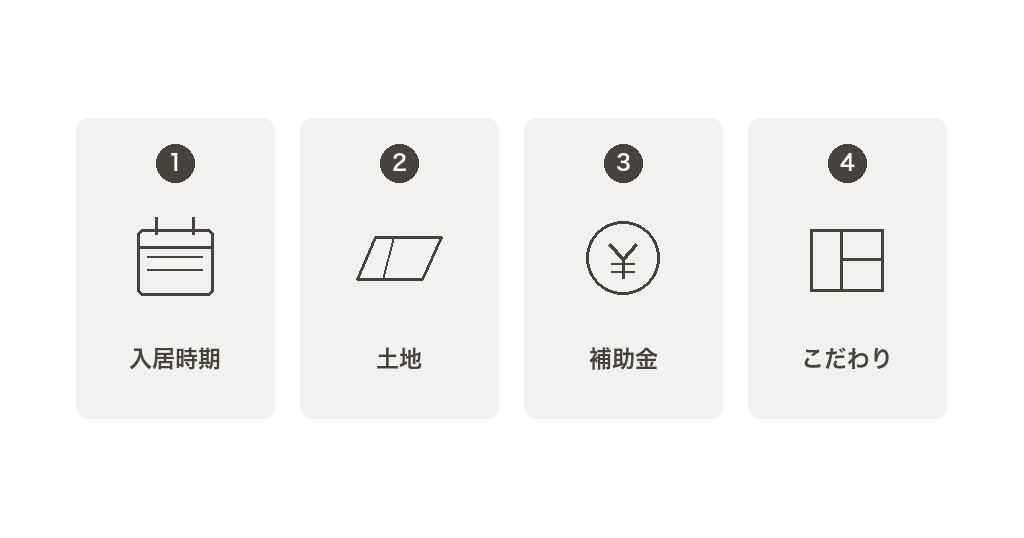

【迷ったら】福井の始めどき4チェックを思い出そう

The Best Time to Start in Fukui

今から始めるか、もう少し先にするか。家を建てるタイミングを、4つのチェックで見分けてみましょう。当てはまる項目によって、次にやることが変わります。

今動くか待つかを分ける4項目

当てはまるものが、いくつあるか見てみてください。

チェック項目当てはまると
1. 入居したい時期が決まっている逆算の起点が決まる
2. 土地がすでにある探す数か月が不要になる
3. 補助金を受け取りたい締切から始める月が決まる
4. 間取りや素材にこだわりたい準備の期間を長めに見る

1つも当てはまらないときは、予算を出すところから。いくらまでなら無理がないかがわかると、次の判断がしやすくなります。

結果でわかるベストタイミング

当てはまった項目ごとに、次にやることをまとめました。

当てはまった項目次にやること
1と2逆算がすぐ組めるので、今から会社選びと資金計画へ
3着工の時期から逆算して、始める月を決める
4打ち合わせの時間を見て、入居の1年以上前から準備する
2が当てはまらない探す数か月を、スケジュールの先頭に足す
どれも当てはまらない資金計画から始めて、予算を出す

注文住宅と建売の両方を1つの窓口であつかう会社なら、どちらで進めるか決める前に2つ並べて聞けます。同じ担当者に確認できるので、判断もぶれません。

福井の家づくり相談はケイズホールディングへ

ks_logo

福井で家を建てるタイミングに迷ったら、ケイズホールディングにご相談ください。注文住宅も建売・分譲も土地探しも、ひとつの窓口でご案内しています。補助金の登録事業者なので、申請の手続きまでお任せいただけます。

こころに響くあなただけの暮らし「こころホーム」

COCOHOME_logo

こころホームは、1人ひとりの「こころ」に寄り添う注文住宅ブランド。間取りや性能を1つずつ決めて、家族の暮らしに合わせた家をお作りします。

ご案内するのは、坪単価ではなく総額の資金計画。土地や外構まで含めた金額が最初に見えるので、今建てるか少し先にするかを数字で判断できます。

福井での施工事例はこころホームのページからご覧いただけます。

住まいに安心というヴェールを「ヴェールホーム」

VEILHOME_logo

ヴェールホームは、建売・分譲・土地をあつかう不動産ブランド。完成した家を見て決められるので、入居を急ぐ人に向いています。

標準の仕様でZEH水準の省エネ性能を満たしているため、補助金の対象になる家をそのまま選べます。土地からお探しの方には、エリアの相場や雪の置き場まで見てご案内します。

物件情報はヴェールホームのページでご確認いただけます。

福井で家を建てるタイミングは季節でなく入居日から決まる

福井で家を建てるベストなタイミングは、良い季節を当てることではなく、入居したい日から逆算して決まります。注文住宅なら約12〜15か月、建売・分譲なら1〜2か月。土地から探すなら、さらに数か月を先頭に足します。

福井では冬の着工を避けて春に合わせると無理がなく、逆算すると準備は前年の秋から。補助金の締切、固定資産税が決まる1月1日、住宅ローン控除の入居年も、カレンダーに重ねておきたい日付です。今か先かで迷ったら、月々の支払いではなく総額で見比べてみてください。

とはいえ、自分の場合はいつ始めればいいのか、気になりますよね。ケイズホールディングなら、新築も不動産もリフォームも、家づくりの入口から住んでからの先まで長く相談できます。まだ注文か建売かも決まっていない段階でも大丈夫です。

まずはLINEで、入居したい時期をひとこと伝えてみませんか?あなたの始めどきを一緒に考えます。

※本記事の金額・期間は2026年(令和8年度)時点の情報です。
各制度の最新の内容・締切は、必ず公式窓口でご確認ください。

よくある質問

家を建てる人は何歳くらいが多いですか
国土交通省の調査では、初めて家を持った世帯主は注文住宅で30代が47.1%と最も多く、平均年齢は40.3歳。分譲戸建住宅では30代が47.8%、平均は37.3歳でした。20代で建てる人も一定数います。年齢で決まるものではないので、入居したい日と資金の準備がそろったときが、あなたが家を建てるタイミングです。

※参照元:令和6年度 住宅市場動向調査報告書|国土交通省(2026年7月時点)
建築中に金利が上がったらどうなりますか
住宅ローンの金利は、契約したときではなく、融資が実行される時点のものが適用されるのが一般的です。着工から引き渡しまでに金利が動くと、返済額が変わることもあります。扱いは金融機関ごとに違うので、契約前に借入先へ確認しておくと安心です。
地鎮祭や上棟の日取りは大安に合わせたほうがいいですか
日取りに決まりはありません。六曜を気にされる方は候補日を早めに伝えれば調整できますが、工事の進み方を優先して決める人も多くいます。天候や職人の手配もあるので、こだわりがあるなら早めにご相談ください。
